Rail Baltica Harjumaa põhitrassi raudteetaristu IV etapp
Rail Baltica raudteetrassi rajamine on projekt, millesse panustavad Merko ja GRK oma mitmekülgseid teadmisi, oskusi ja kogemusi ühiselt.
Sakust Harjumaa piirini
Projekti raames valmib Eestit Euroopa raudteevõrguga ühendama hakkava Rail Baltica põhitrassi lõik pikkusega ligikaudu 10,5 kilomeetrit Saku asulast kuni Harjumaa ja Raplamaa piirini.
Tööde mahtu kuulub raudtee aluskihtide ehk muldkeha rajamine ning mitmete trassile jäävate ristumiste ja betoonrajatiste ehitus.

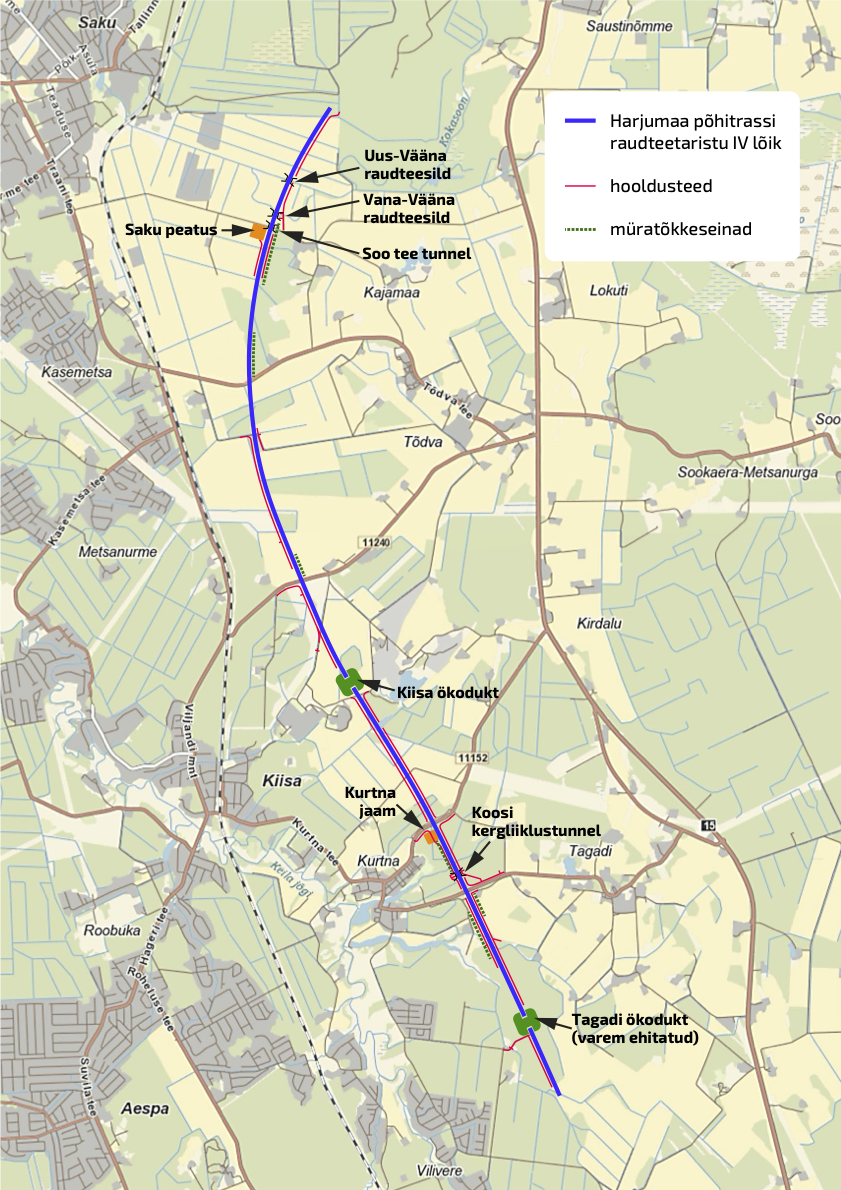

Trassil valmivad Uus-Vääna raudteesild, Vana-Vääna raudteesild, Soo tee raudteealune tunnel, Kiisa ökodukt, Koosi kergliiklustunnel, Rail Baltica Saku peatuse ja Kurtna jaama elemendid, 1,8 kilomeetri ulatuses müratõkkeseinu ning vajalikud hooldus- ja juurdepääsuteed.
Hästi korraldatud ühine pingutus on iga ehitusobjekti kvaliteetse valmimise vältimatu eeldus. Konstruktiivne ja kiire suhtlus tellijaga, toetav ja lahendustele orienteeritud koostöö partnerite ja töövõtjatega, aga ka vastastikune mõistmine kohaliku kogukonnaga – need on edu alused.
Alanud on mahukas ja keeruline töö. Usume, et ehitusaeg kulgeb kõigi osapoolte jaoks tempokas ja koostöises rütmis, misjärel saab ühiselt nautida head tulemust.
Tööde etapid ja ajakava
Rajatiste projekteerimistööd algasid 2024. aasta augustis ja need on planeeritud valmima 2026. aastal. Ehitustöödega alustati 2025. aasta kevadel.
- 2025 märts – raadamistööde algus raudteetrassi territooriumi ettevalmistamiseks
- 2025 kevad – mullatööde algus trassi Raplamaa poolses otsas, misjärel liiguvad tööd Saku suunas
- 2025 sügis – Koosi kergliiklustunneli ehituse algus
- 2026 algus – Kiisa ökodukti ehituse algus
- 2026 kevad – Kurtna jaama, Saku peatuse, Soo tee raudteealuse tunneli ja viadukti, Uus-Vääna ja Vana-Vääna raudsilla ehituse algus
2026. aastal teostatakse kogu trassi ulatuses mullatöid ja ehitatakse rajatisi, eesmärk on saada valmis ligi viie kilomeetri ulatuses muldkeha. 2027. aastal jätkuvad mullatööd ülejäänud trassil ning jätkatakse trassile jäävate rajatiste ehitust. Valminud tööd on kogu ulatuses plaanis anda tellijale üle 2028. aasta oktoobris.
Tööde teostamine ja liikluskorraldus
Raudteetrassi ja -rajatiste ehitus on mahukas töö, mis eeldab paljude inimeste ja mehhanismide kaasamist. Ehitusperioodil võib esineda kohalike elanike liiklemisele ajutisi piiranguid, mistõttu palume kaasnevatele ebamugavustele mõistvat suhtumist. Näiteks tuleb raudteealuse tunneli rajamiseks sulgeda ajutiselt liiklus Soo tee ja raudteetrassi ristumiskohas.
Oleme valinud ehitatavale trassile ligipääsuks ja vajalike materjalide tarnimiseks minimaalset mõju omavad marsruudid. Püüame kohalike elanike igapäevaelu võimalikult vähe häirida ja lubame, et teeme omalt poolt kõik, mis võimalik, et häiringuid minimeerida.

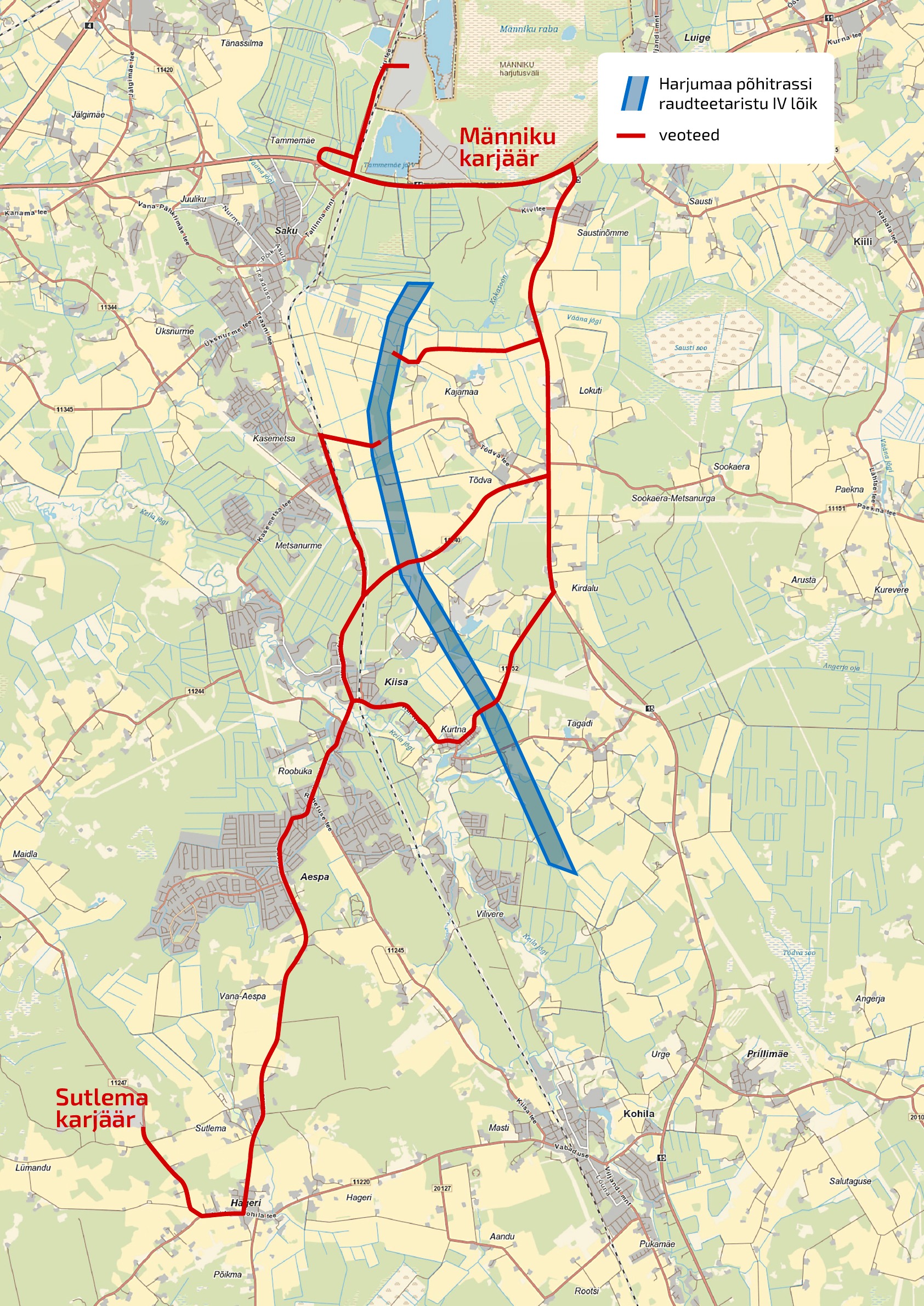

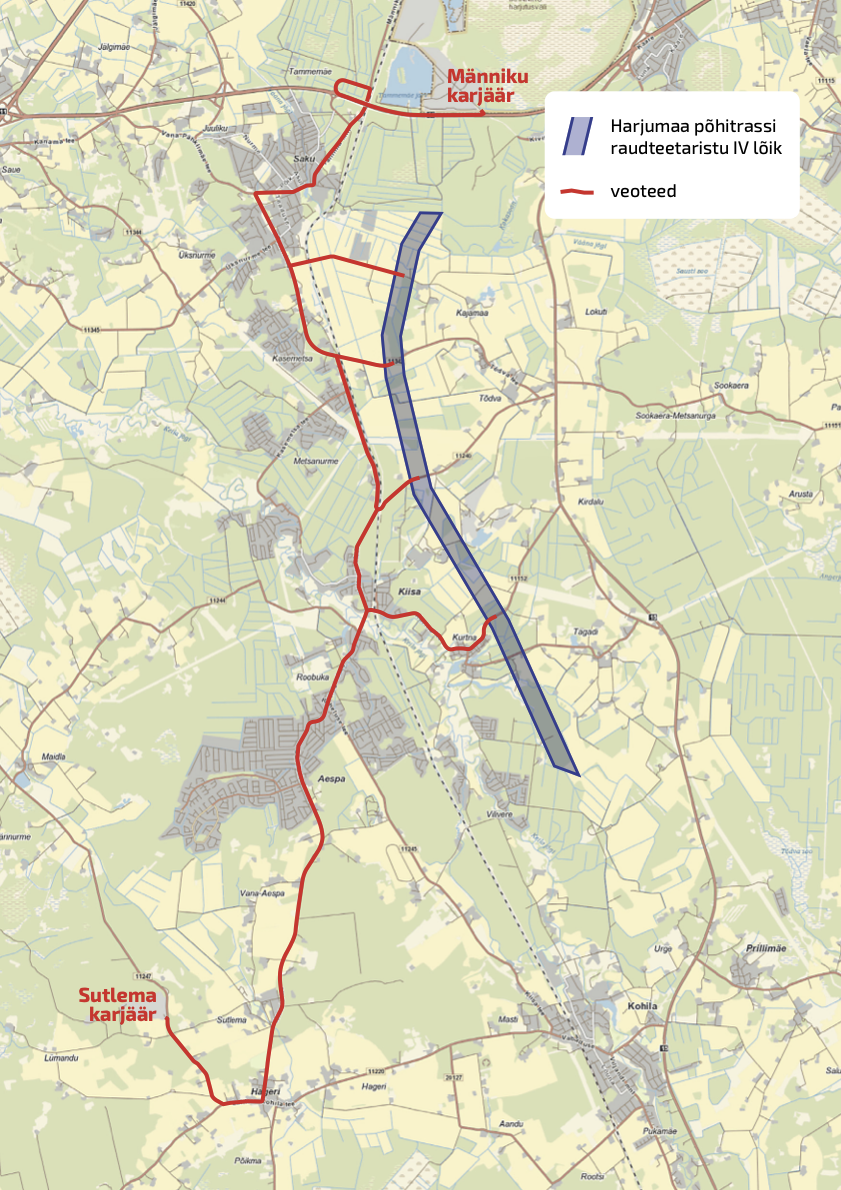

Suuremad materjaliveod toimuvad ehitusalale Sutlema ja Männiku karjääridest. Paigaldame veoteedele vajalikud liiklusmärgid ja suunaviidad ning vastavalt vajadusele teostame hooldustöid ja tolmutõrjet.
Mahukamad veod kestavad kuni 2027. aasta lõpuni. Ilmastikust ja tehnoloogiast tulenevalt on veoperioodides pause. Suuremate veoste perioodi eel ja järel parandame vajadusel teekatte.
Liiklusohutus
Ehitustööde ajal kasvab piirkonnas liikuvate sõiduautode, raskeveokite ja ehitusmehhanismide hulk.
Palume kõigilt ehitustööde piirkonnas liiklejatelt, ka kohalikelt elanikelt tähelepanelikkust ja ajutise liikluskorralduse vahendite suuniste järgimist – ohutuse ja sujuva liikluse tagamiseks on oluline pidada kinni piirkiirusest, võimalusel soovitame valida marsruudi, mis ei kattu veoteedega.
Meie ülesanne on tagada, et ehitustöödega seotud sõidukite juhid oleksid teedel liigeldes ettevaatlikud, arvestaksid kohalike oludega ja kohalike elanike liikumisvajadusega. Veoteed ja vajalikud ümbersõidud märgistatakse liikluses.
Pane tähele

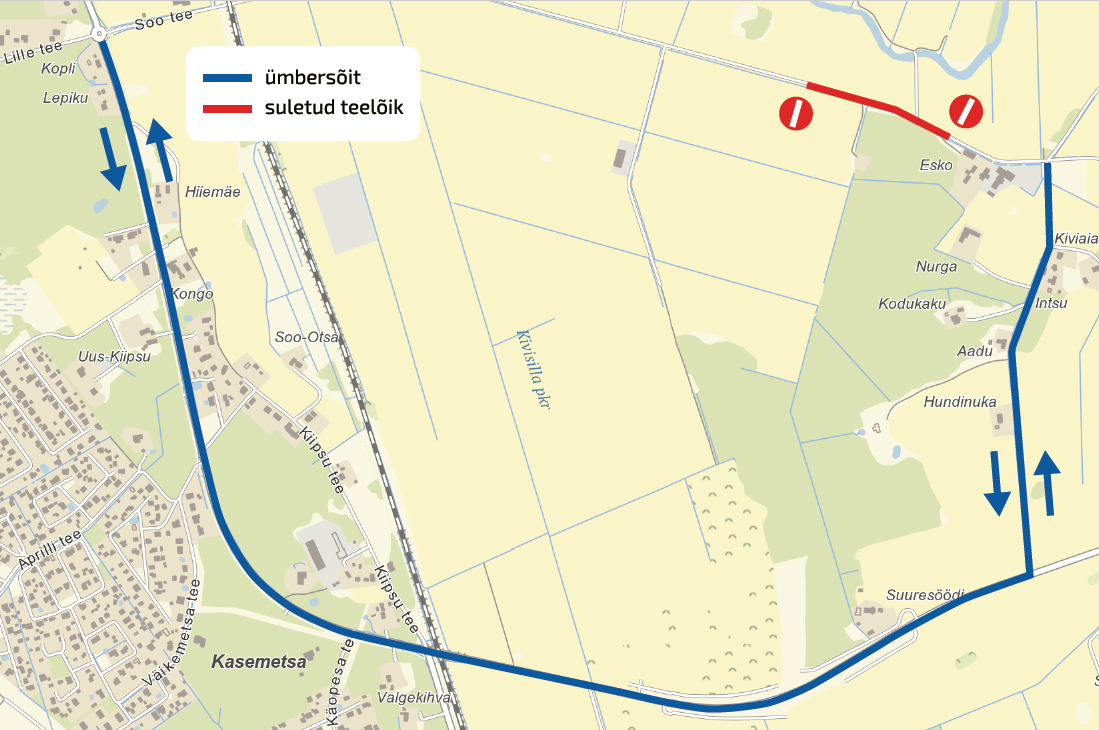

2027. aasta oktoobrini on Sakus liiklemiseks suletud osa Soo teest, kuhu rajatakse raudteeviadukt rongidele ning tunnel autodele ja kergliiklejatele. Ümbersõit on korraldatud mööda Saku-Tõdva teed Kasemetsa kaudu.
